ПУЩИНО. Дело делается — провел мониторинг хода капитального ремонта Детской школы искусств имени А.А. Алябьева.

02-04-2026



ПУЩИНО. Дело делается - провел мониторинг хода капитального ремонта Детской школы искусств имени А.А. Алябьева.

В выездном мероприятии приняли участие представители администрации, школы искусств, подрядной организации и активные жители.

Работы проходят в рамках реализации Народной программы партии «Единая Россия» по исполнению наказов избирателей.

Школа имени Алябьева - одна из крупнейших в округе. В 1978 году она переехала из жилого дома в здание с амфитеатром. С тех пор капитальный ремонт не проводился.

Мониторинг прошел по инициативе родителей и педагогов. Капитальный ремонт планируется завершить в 2026 году.

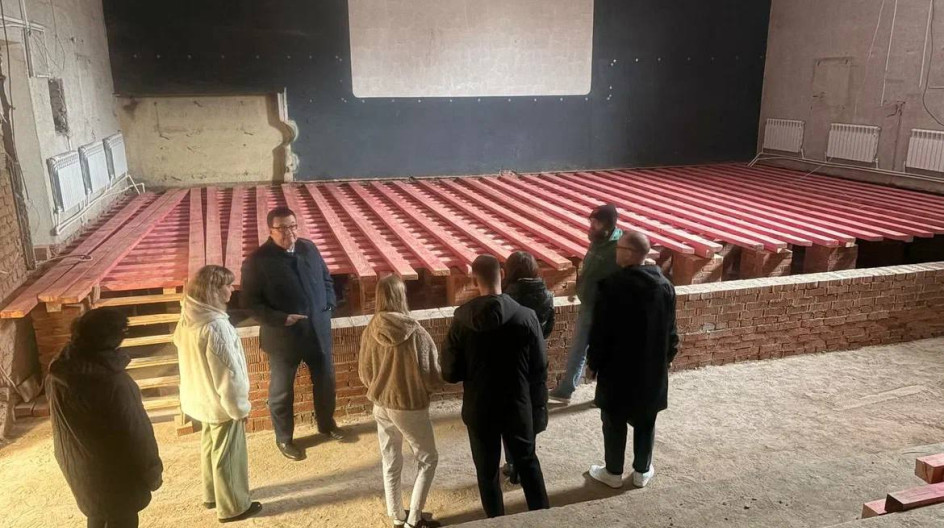

На объекте задействовано 25 рабочих. Они трудятся в две смены. Демонтажные работы завершены. Строители приступили к реконструкции концертного зала: возводят усиленную сцену, которая сможет вместить больше выступающих одновременно.

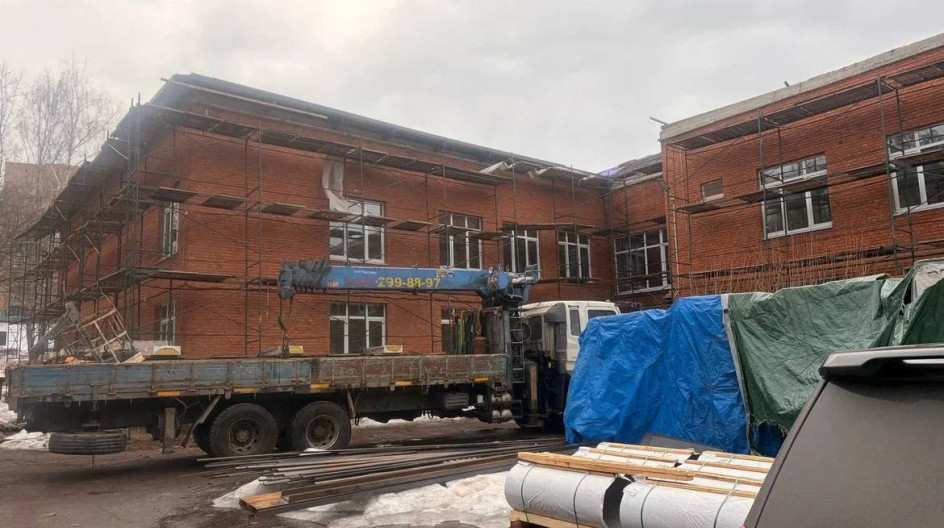

В классах уже установили новые перегородки, частично оштукатурили стены и начали устройство стяжки. Начались наружные работы: планируют отремонтировать кровлю, частично восстановить стены, утеплить и оштукатурить фасад.

На данный момент, со слов подрядчика, общий объем выполненных работ приближается к 20%. Подрядчик обещает сдать объект в установленный срок.

Андрей Голубев

 Мой канал в МАХ
